В Северодонецке ЛНР приступили к установке опорных колонн будущей котельной «80-летия Победы»

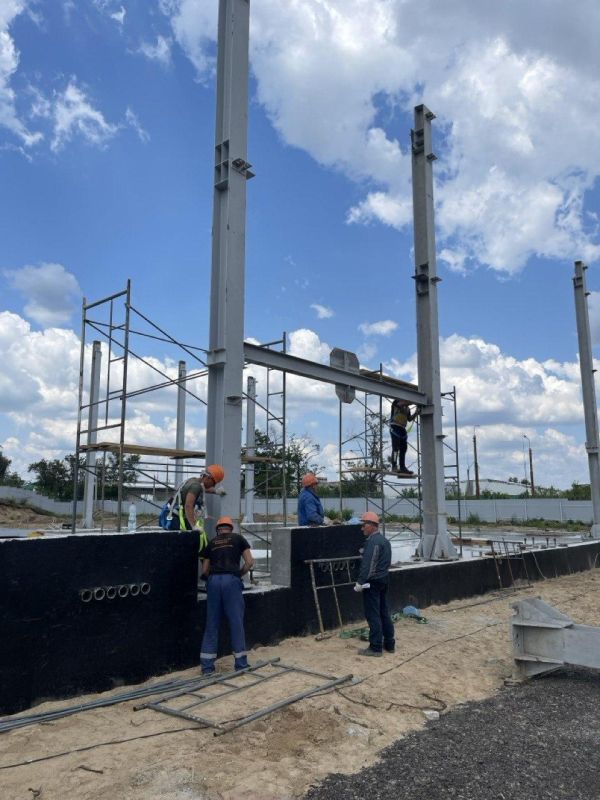

В городе Северодонецке Луганской Народной Республики под контролем Фонда развития территорий проходит строительство современной котельной «80-летия Победы» мощностью 58 МВт. На текущий момент произведена заливка и армирование фундамента главного здания котельной, ведутся работы по установке опорных колонн и подготовке фундаментов под резервуары для хранения резервного топлива и баков запаса воды.
По расчетам специалистов, котельная «80-летия Победы» согреет жителей порядка 360 домов, а также 14 социальных объектов. Пуск теплоносителя потребителям в режиме опытно-промышленной эксплуатации запланирован в предстоящий осенне-зимний период — на октябрь этого года.
Напомним, что в Северодонецке ФРТ заменил более 30 км тепловых сетей, в планах до конца 2025 года – модернизация еще 40 км труб. Кроме того, восстановлены котельные 71 и 83 микрорайонов.
